С Пермского минспорта взыскано еще 15 млн руб. за ЧМ-2018 по футболу

Читать в полной версии
Фото: Архив РБК Пермь

Арбитражный суд Пермского края решил взыскать с регионального минспорта неустойку в 15,6 млн руб. Компенсация начислена за просрочку оплаты за строительство к чемпионату мира по футболу 2018 года

крытого манежа стоимостью более 1,39 млрд руб. Подрядное ООО «ЭлинАльфа» из Москвы ранее уже добилось в суде выплаты 302,3 млн руб.

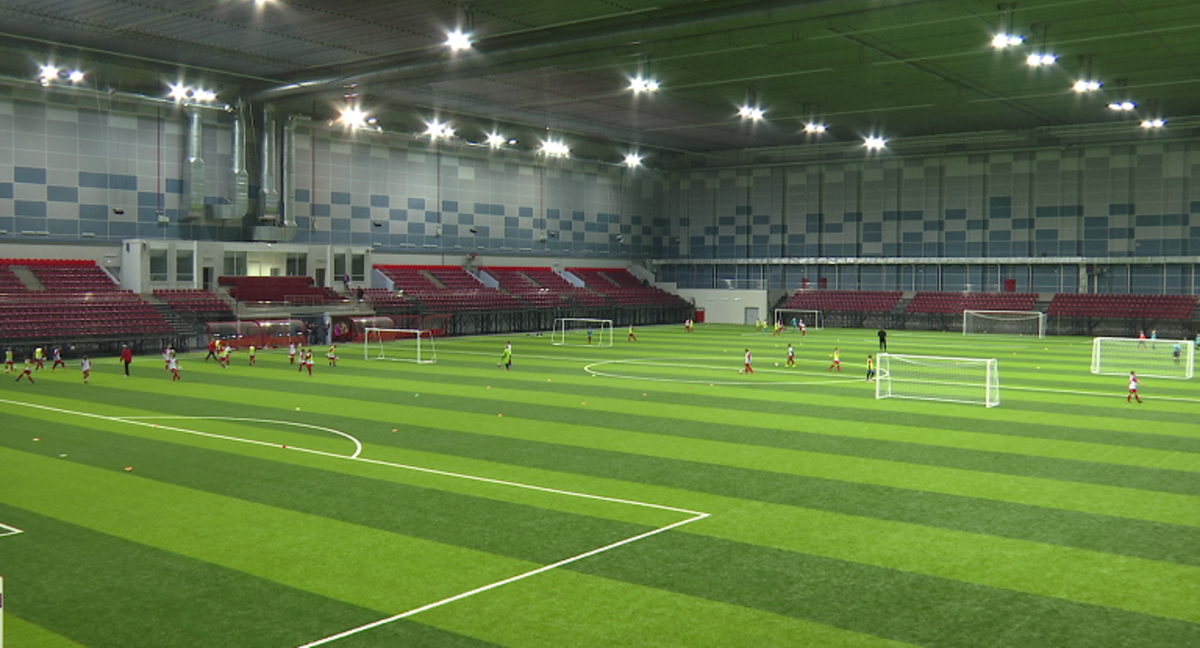

Хотя ЧМ-2018 в городе на Каме не проводился, футбольный манеж планировался как один из тренировочных объектов и получил название «Пермь Великая». Госконтракт со столичным ООО «ЭлинАльфа» был заключен 21 июля 2015 года. Исполнив условия по строймонтажу, установке оборудования и отделке помещений, подрядчик в сентябре-ноябре 2016 года направил акты выполненных работ заказчику – краевому минспорта. Чиновники отказались рассматривать полученные бумаги.

Иск от ООО «ЭлинАльфа» поступил в арбитраж 22 ноября 2017 года. В ходе длительного разбирательства выяснились подробности не в пользу чиновников. Оказалось, что 28 июля 2017 года первый вице-премьер пермского правительства Владимир Рыбакин завизировал акт приемки законченного строительством объекта – несмотря на отсутствие подписанных заказчиком актов выполненных работ. Через три дня начальник инспекции Госстройнадзора Василий Билоус подписал заключение о соответствии объекта техническим регламентам и проектной документации.

ФСБ усмотрела в действиях Билоуса признаки халатности, повлекшей существенное нарушение охраняемых законов интересов государства (ч. 1 ст. 293 УК) и возбудила уголовное дело. Расследование было приостановлено из-за болезни подозреваемого, который перенес инсульт.

«Акт приемки законченного строительства по форме № КС-11 подписан Рыбакиным В.И. (по доверенности) без какой-либо проверки выполненных работ. При этом ни стоимость объекта по утвержденной проектно-сметной документации, ни стоимость строительно-монтажных работ в акте приемки не указаны», – заявили представители минспорта на слушаниях в арбитражном суде.

Проведены две экспертизы с участием специалистов Уральской торгово-промышленной палаты (Екатеринбург) и ООО «Научно-исследовательский институт проектирования, технологии и экспертизы строительства» (Москва) Выявив отклонения бетонированных швов монолитного каркаса здания, эксперты назвали недостатки устранимыми и отметили – заказчик не заявлял о них ранее, приняв работы без фактической проверки.

«Истцом представлены скриншоты сведений из СМИ о том, что в марте 2019 года состоялось открытие объекта, а также проводятся массовые спортивные мероприятия, что свидетельствует об использовании построенного объекта по назначению», – отметил арбитражный суд.

Решением от 15 мая 2019 года с минспорта Пермского края взыскано 254,5 млн руб. основного долга и 47,6 млн руб. неустойки. В удовлетворении встречного иска на 168,9 млн руб. к ООО «ЭлинАльфа» отказано. Семнадцатый арбитражный апелляционный суд 22 августа того же года согласился с такими выводами.

Новым решением от 1 декабря 2021 года с заказчика решено взыскать 15,6 млн руб. – неустойку за просрочку оплаты за период с 20 февраля по 29 ноября 2019 года.

Pro
«Воспалительный возраст». В Стэнфорде нашли способ отсрочить старость
Pro
Бизнес все больше полагается на ИИ в вопросах найма. Чем заменяют эйчаров
Pro
10 компаний с перспективами роста во втором кварталe — выбор Bloomberg
Pro
Как проходит обмен замороженных активов: главные успехи и риски
Pro
Все в долгах: почему растет бюджетный дефицит в развитых странах
Pro
Как заработать на дивидендах весной 2024-го: топ-10 российских акций
Pro
Открыть компанию за рубежом для россиян все сложнее. Где шансы еще есть
Pro
Самолеты на фритюре: как экотренд навредил рынку продуктов питания
